ArcGIS for Desktop

  • Документация
  • Стоимость
  • Поддержка

  • My Profile
  • Справка
  • Sign Out
ArcGIS for Desktop

ArcGIS Online

Картографическая платформа вашей организации

ArcGIS for Desktop

Полноценная профессиональная ГИС

ArcGIS for Server

ГИС предприятия

ArcGIS for Developers

Инструменты для встраивания приложений с местоположениями

ArcGIS Solutions

Бесплатные шаблоны карт и приложений для отрасли

ArcGIS Marketplace

Получение приложения и данных для вашей организации.

  • Документация
  • Стоимость
  • Поддержка
Esri
  • Войти
user
  • Мой профиль
  • Выход

Справка

  • Главная
  • Начало работы
  • Карта
  • Анализ
  • Управление данными
  • Инструменты
  • Дополнительно...

Создание зависимости для задания

Доступно с лицензией Workflow Manager.

  • Сценарий 1 – Параллельные задания
  • Сценарий 2 – Последовательные задания
  • Сценарий 3 – Колеблющиеся задания
  • Сценарий 4 – Родительские/Дочерние задания
  • Создание зависимости для задания

Зависимости задания имеют сходства с закладкой Удержания в том, что они могут остановить выполнение задания. Тем не менее, мощь Зависимостей задания заключается в их способности предоставить вам возможность моделирования отношений между заданиями. Посредством задания зависимости от задания, вы можете ограничить прогресс выполнения задания на определенной стадии, пока определенной стадии не достигло другое выполняемое задание. Ограничения могут быть размещены и ограничены следующими частями задания: Статус или Шаг.

Информация о зависимости будет состоять из

  • Задание-Задание, которое должно быть удержано
  • Тип удержания – Тип значения, при котором задание должно быть удержано (шаг или статус)
  • Значение удержания – ID шага или статуса, при которых должно произойти удержание
  • Зависимое задание-Задание, от которого зависимо ваше текущее задание (удерживающее)
  • Тип зависимого удержания – Тип значения, до достижения которого производится удержание (шаг или статус)
  • Значение зависимого удержания – Значение идентификатора ID шага или статуса, которое должен быть достигнуто или превышено зависимым заданием для высвобождения удержания

Когда задание, которое ограничивает рабочий процесс другого задания, достигает стадии, определенный в зависимости, ограниченное задание автоматически высвобождается и может продолжить выполнение. Когда задание не в состоянии работать из-за зависимости, вы уведомляетесь о том, что существует зависимость и вы можете узнать об этом больше посетив закладку Зависимости.

С помощью этого свойства вы можете построить совершенные модели отношений между заданиями, например, в следующих сценариях:

Сценарий 1 – Параллельные задания

Задания A, B и C не могут быть закрыты пока не завершены шаги каждого из них.

Параллельные задания

Сценарий 2 – Последовательные задания

Задание E не может запуститься пока закрыто задание D.

Последовательные задания

Сценарий 3 – Колеблющиеся задания

Задание H не может запуститься пока задание G находится на шаге c.

Колеблющиеся задания

Сценарий 4 – Родительские/Дочерние задания

Задание W (родительское) не может перейти к шагу d пока закрыты дочерние задания X, Y и Z (дочерние).

Родительские/Дочерние задания
Примечание:

Доступ к этой функциональности ограничен правами пользователя. Если вы не можете изменить зависимости задания, обратитесь к вашему администратору Workflow Manager.

Создание зависимости для задания

Если щелкнуть закладку Зависимости, когда в списке выбрано задание, то будет отображено нечто похожее на представленный выше рисунок.

Зависимости задания

Текущие зависимости отображены в таблице на главной панели. Кнопки опций с правой стороны позволяют вам выбрать, какой из поднаборов зависимостей должен находиться в поле внимания в настоящее время. Опции:

  • Все – Все зависимости, связанные с заданием, в том числе те, которые удерживают текущее задание, и те, которые удерживают другие задания из-за текущего задания
  • В зависимости от – Только зависимости (потенциально) удерживающие текущее задание
  • Зависимые – Только зависимости (потенциально) удерживающие другие задания из-за текущего задания
Примечание:

Зависимости не могут быть добавлены или отредактированы в автономных заданиях.

  1. Выберите задание, которое вы хотите поставить в зависимость от другого, и щёлкните закладку Зависимости.
  2. Щёлкните Создать на правой панели.

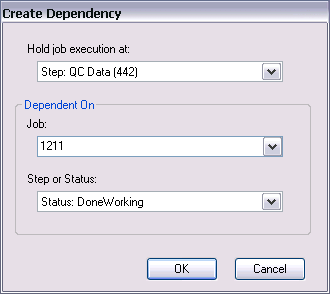

    Создать зависимости задания

  3. Выберите шаг или статус, на котором вы хотите удержать текущее задание, щёлкнув стрелку ниспадающего списка Удержать выполнение задания на: и выбрав вариант.
  4. Выберите идентификатор задания для задания, от которого зависит данное задание.
  5. Выберите шаг или статус задания, соответствующий выбранному на шаге 4, который будет высвобождать данную зависимость, щёлкнув Шаг или Статус в ниспадающем списке и выбрав вариант.
  6. Нажмите ОК.
Отзыв по этому разделу?

ArcGIS for Desktop

  • На главную
  • Документация
  • Стоимость
  • Поддержка

ArcGIS Platform

  • ArcGIS Online
  • ArcGIS for Desktop
  • ArcGIS for Server
  • ArcGIS for Developers
  • ArcGIS Solutions
  • ArcGIS Marketplace

Об Esri

  • О нас
  • Карьера
  • Блог сотрудников
  • Конференция пользователей
  • Саммит разработчиков
Esri
© Copyright 2016 Environmental Systems Research Institute, Inc. | Конфиденциальность | Правовая информация
